2020年7-8月份现场进度情况说明

发布时间:2020-09-09   点击:   来源:原创   录入者:王蕾

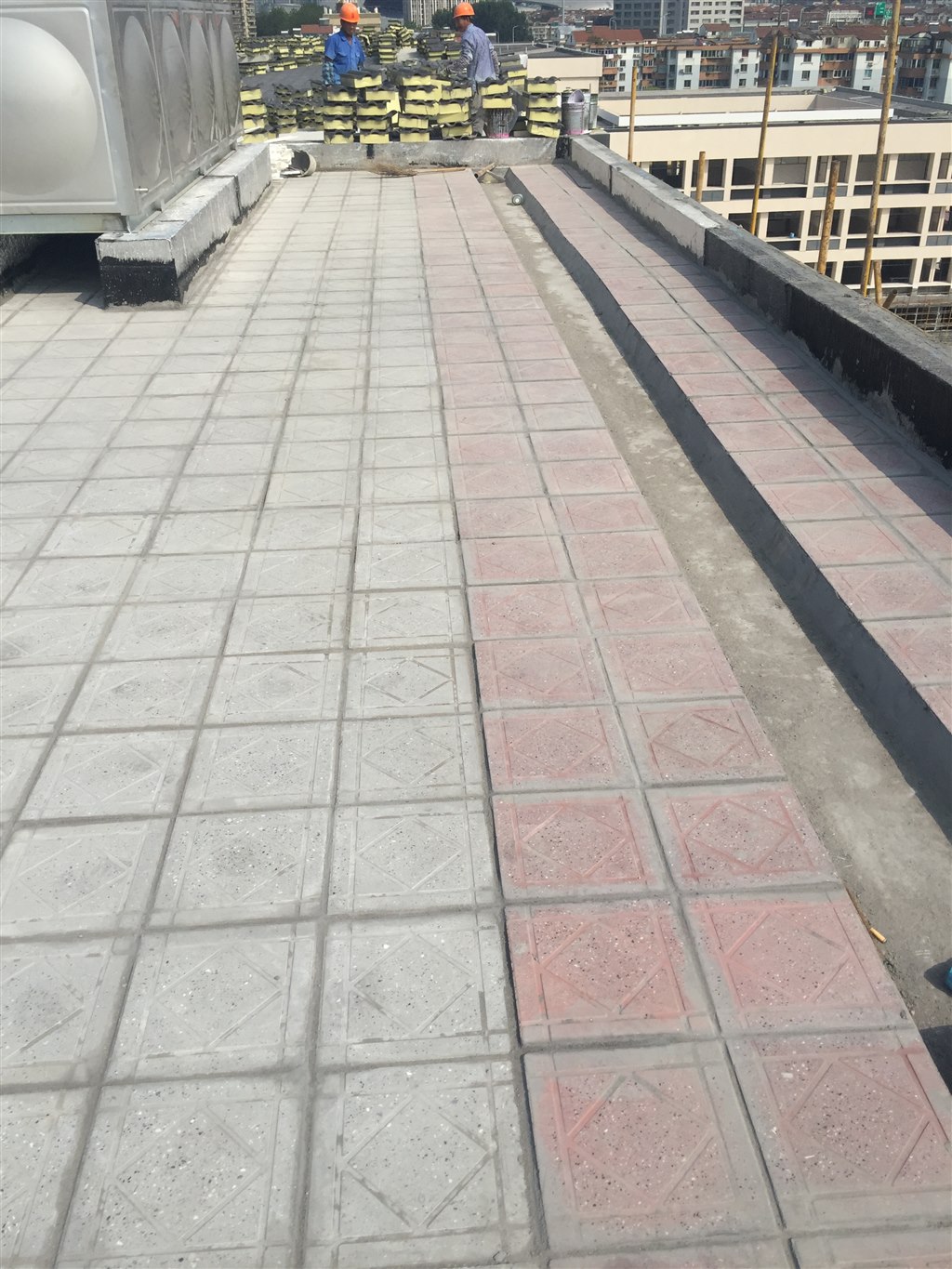

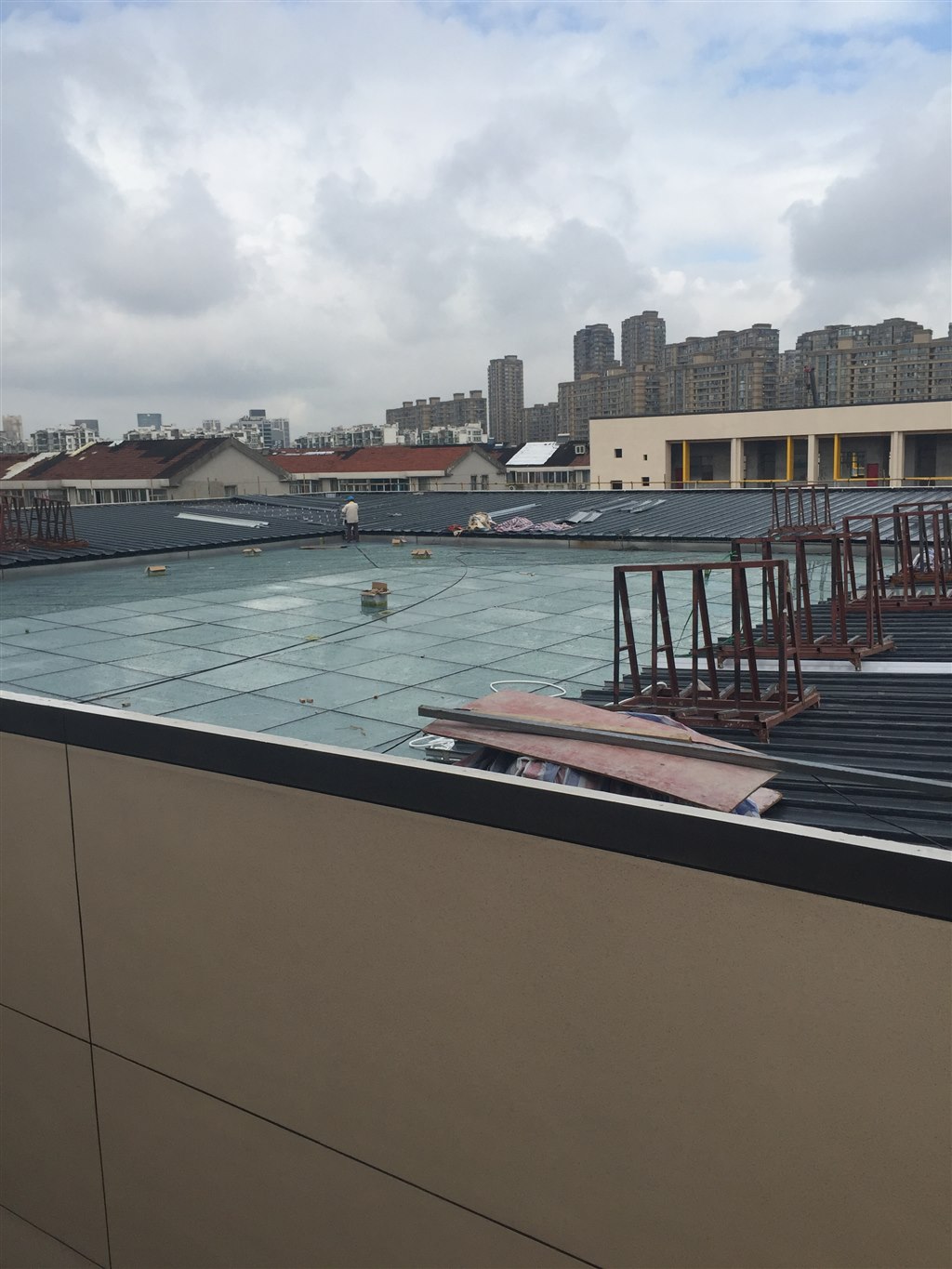

1号科技综合楼完成情况:主体1区钢结构屋面铝镁锰板及玻璃安装完成,三层以上外墙真石漆完成;主体2区南北立面铝板安装完成,外架拆除至三层;二层至六层外墙真石漆完成,窗边仿木装饰格栅安装完成;走道水磨石四层及六层首磨完成,二、三、五层走道水磨石放石子完成;二层至六层顶棚腻子完成,三层及六层准备开始贴墙地砖;地下室顶板北侧混凝土找平层完成,正在铺排水板;南侧汽车坡道及东南侧疏散楼梯拉森钢板桩打完,疏散楼梯第一道围檩完成,汽车坡道冠梁及支护桩混凝土破除完成正在挖土。

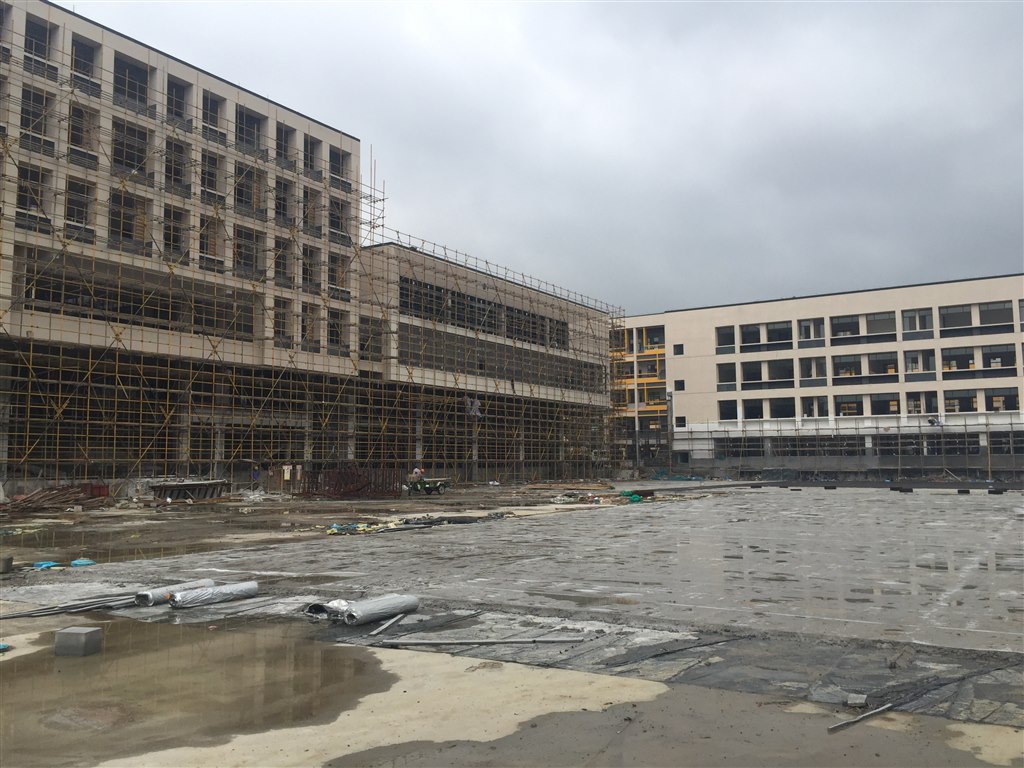

2号教学行政楼完成情况:除南立面井架位置的外架外,其余外架全部拆除完成;三层至五层教室水磨石二磨完成,走道水磨石三层首磨完成,四层至五层走道二磨完成;教室墙砖二层至五层全部铺贴完成,教师办公室墙地砖全部完成,卫生间墙地砖三层至四层完成,五层开始贴走道墙裙,东侧楼梯石材铺贴完成;室内顶棚涂料三层至五层完成。

外场完成情况:北侧及东侧围墙修补完成,围墙加固开始施工。
