2020年5月份现场进度情况说明

发布时间:2020-06-09   点击:   来源:原创   录入者:王蕾

2020年5月份土方开挖全部完成,累计出土约8.3万方。

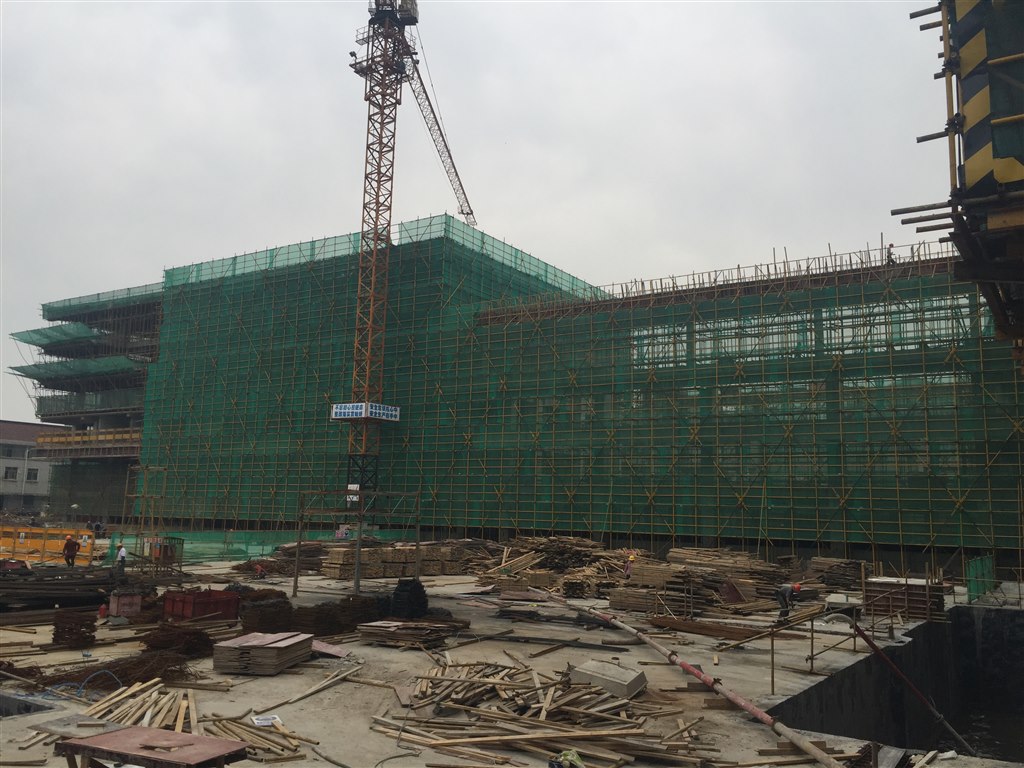

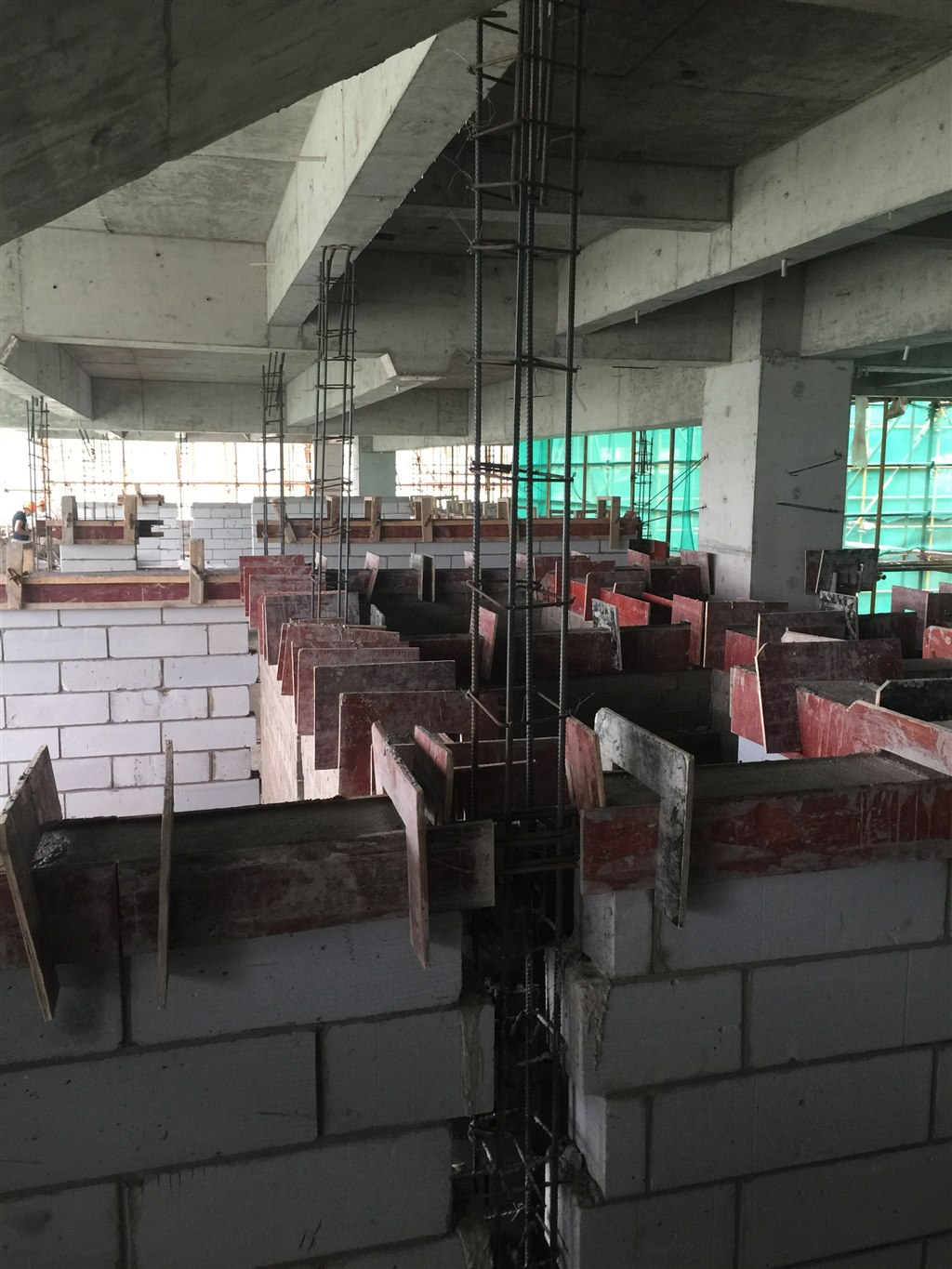

科技综合楼:主体1区地下室篮球馆墙体砌筑完成30%; 主体2区一层至三层墙体砌筑完成90%,四层至五层墙体砌筑完成50%,六层墙体砌筑完成30%;地下室4区南侧承台钢筋开始绑扎。

教学行政楼:主体1区内外粉刷全部完成,地坪全部浇筑完成,窗框安装完成,外墙装饰型材龙骨安装完成,二层至三层水磨石地坪铜条安装完成;主体2区至5区内粉刷完成,外粉刷完成30%,窗框安装完成50%。
