2020年4月份现场进度情况说明

发布时间:2020-05-25   点击:   来源:原创   录入者:宋华燕

    2020年4月份土方开挖完成情况:科技综合楼本月共出土120车,累计出土3579车,累计出土量57264方;2#楼本月共出土0车,累计出土1785车,累计出土量24990方;共计出土约8.2万方。

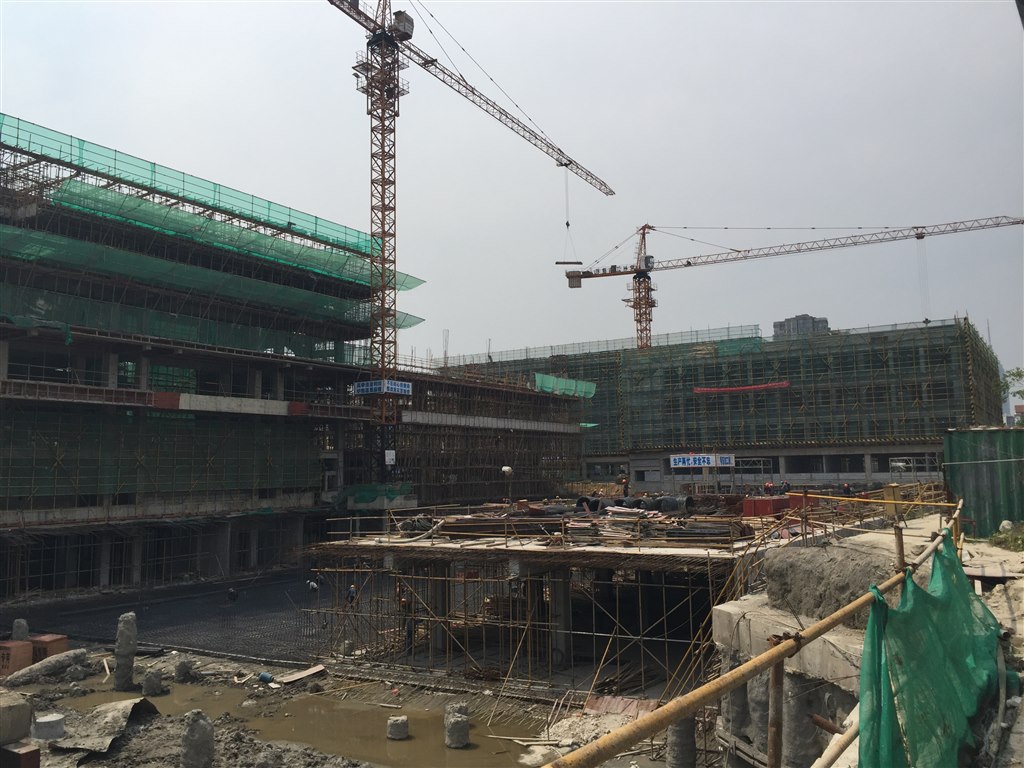

    科技综合楼完成情况:主体1区局部屋面混凝土浇筑完成(仅剩钢结构屋面未完成); 主体2区屋面模板安装完成;地下室3区墙板钢筋模板安装完成,顶板排架搭设完成;地下室4区北侧底板钢筋绑扎完成。

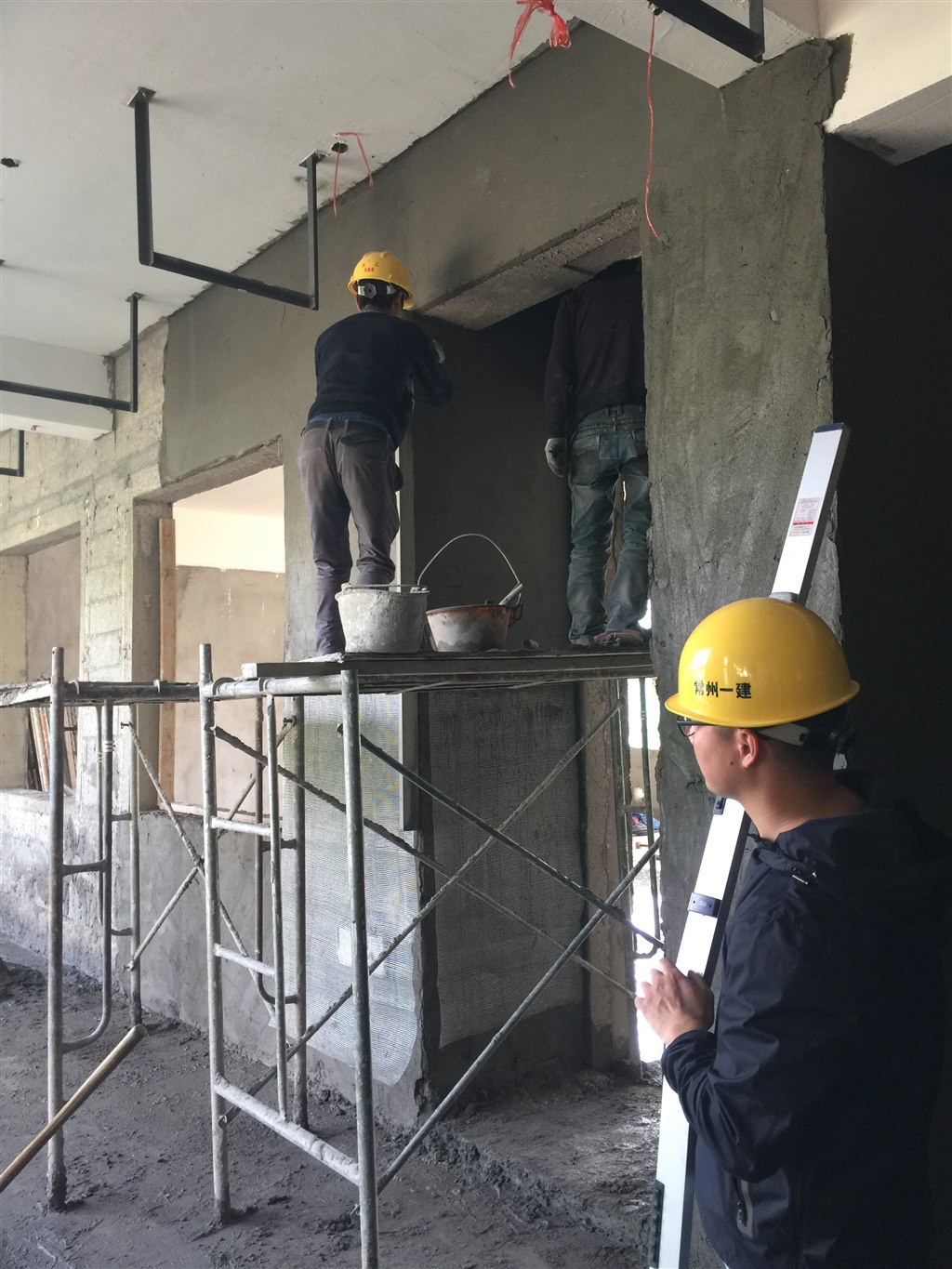

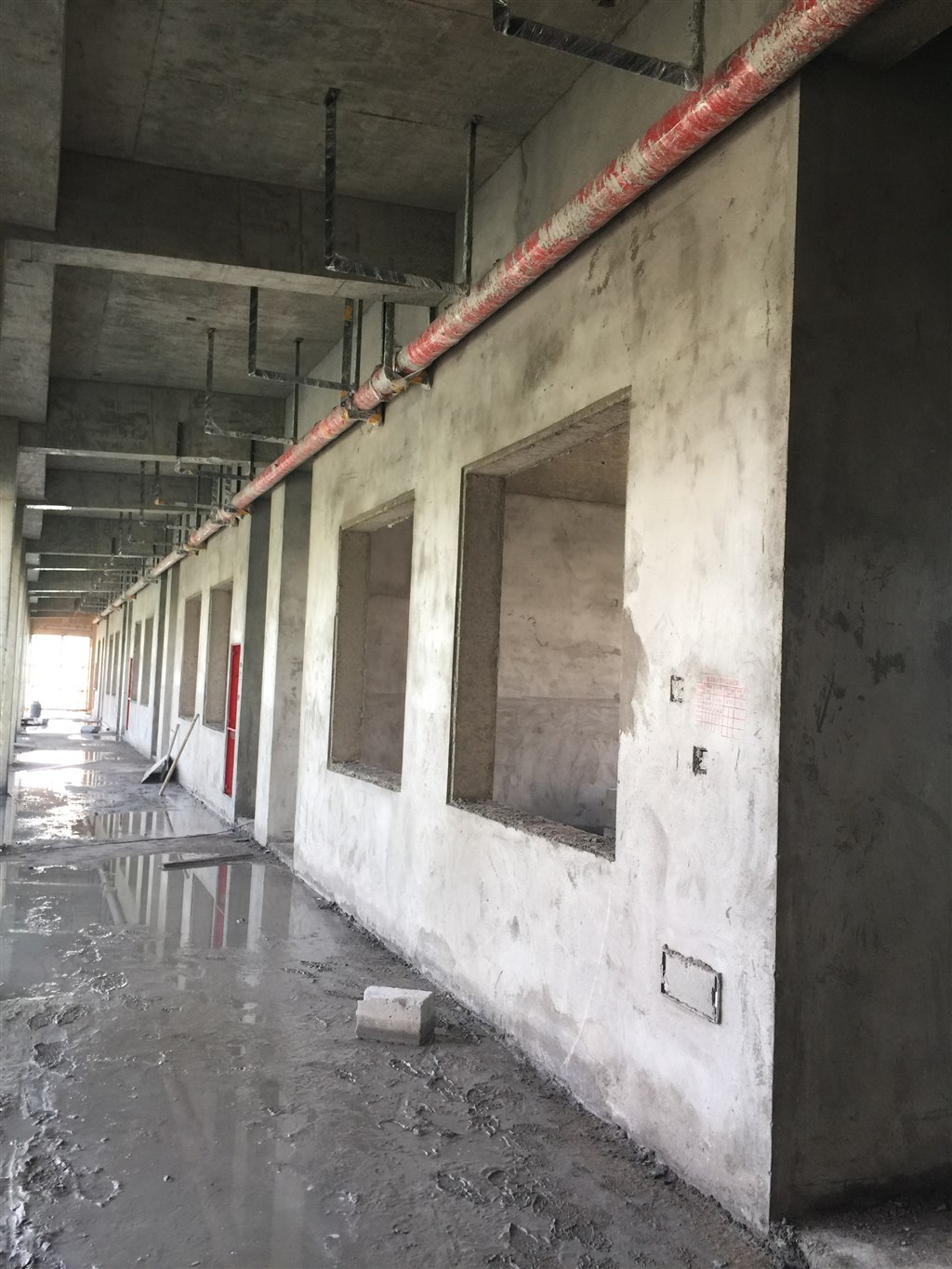

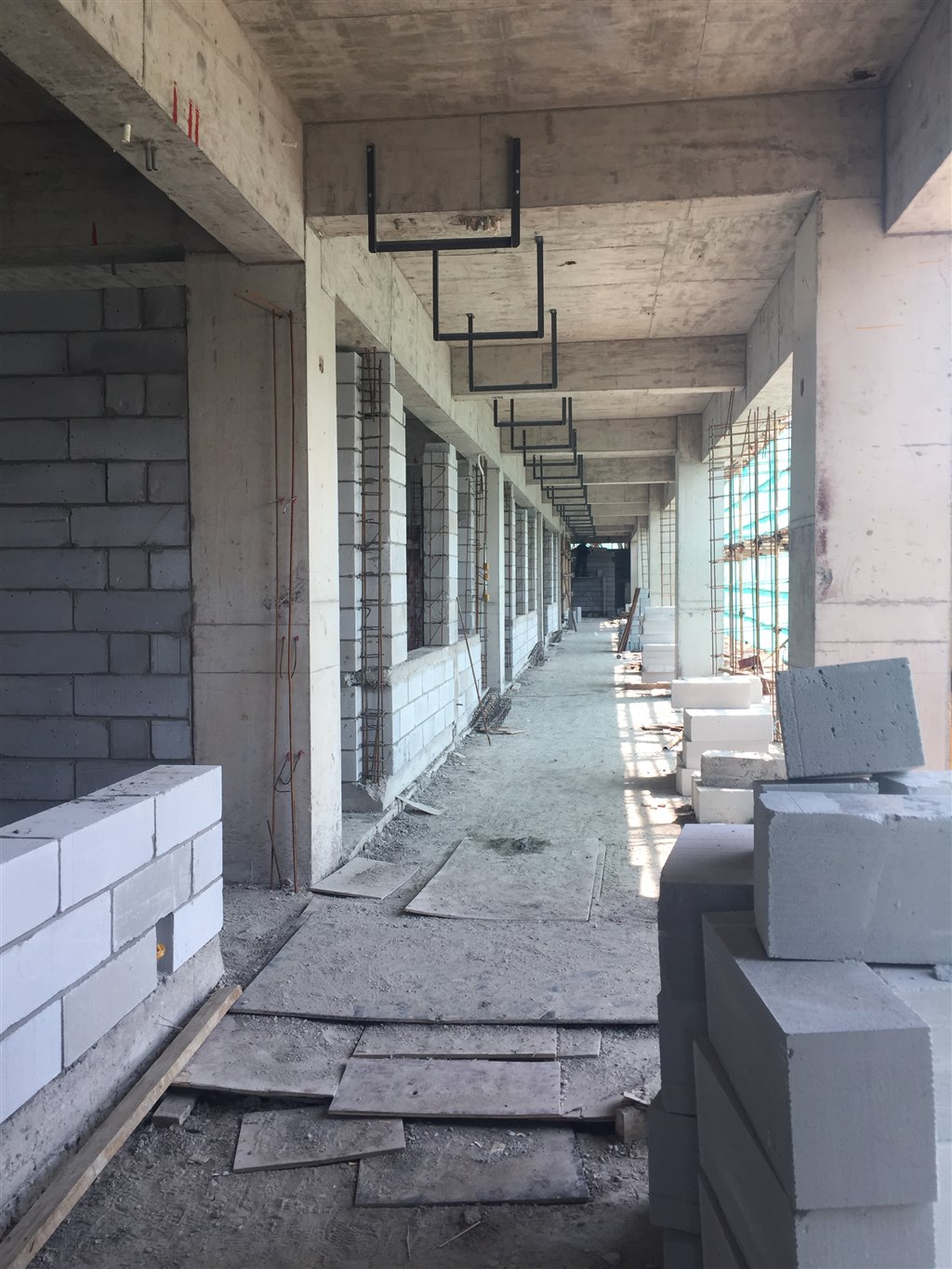

    教学行政楼完成情况:主体1区二层至五层外保温完成,内粉刷完成50%;主体2区至5区一层、二层、三层、四层墙体砌筑及二次结构完成90%;主体2区五层墙体砌筑及二次结构完成30%。
