2020年3月份现场进度情况说明

发布时间:2020-04-06   点击:   来源:原创   录入者:宋华燕

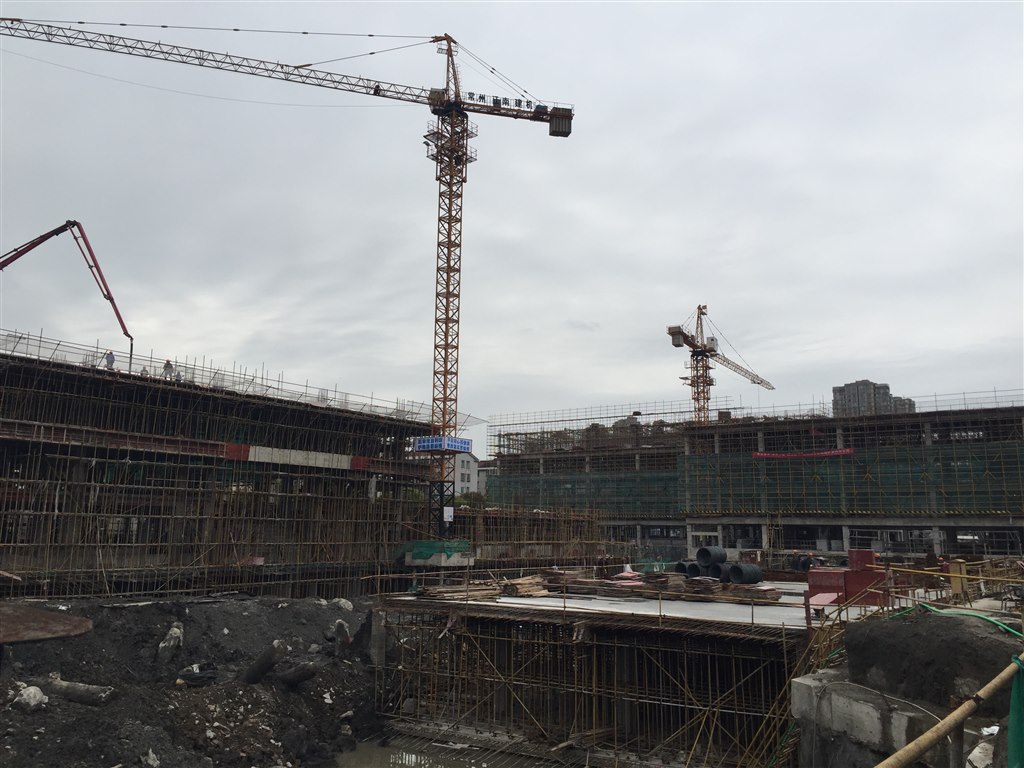

截至2020年3月,常州市翠竹中学原址翻建改工程进展如下:土方开挖完成情况:1#楼本月共出土165车,累计出土3459车,累计出土量55344方;2#楼本月共出土0车,累计出土1785车,累计出土量24990方;共计出土约8万方。

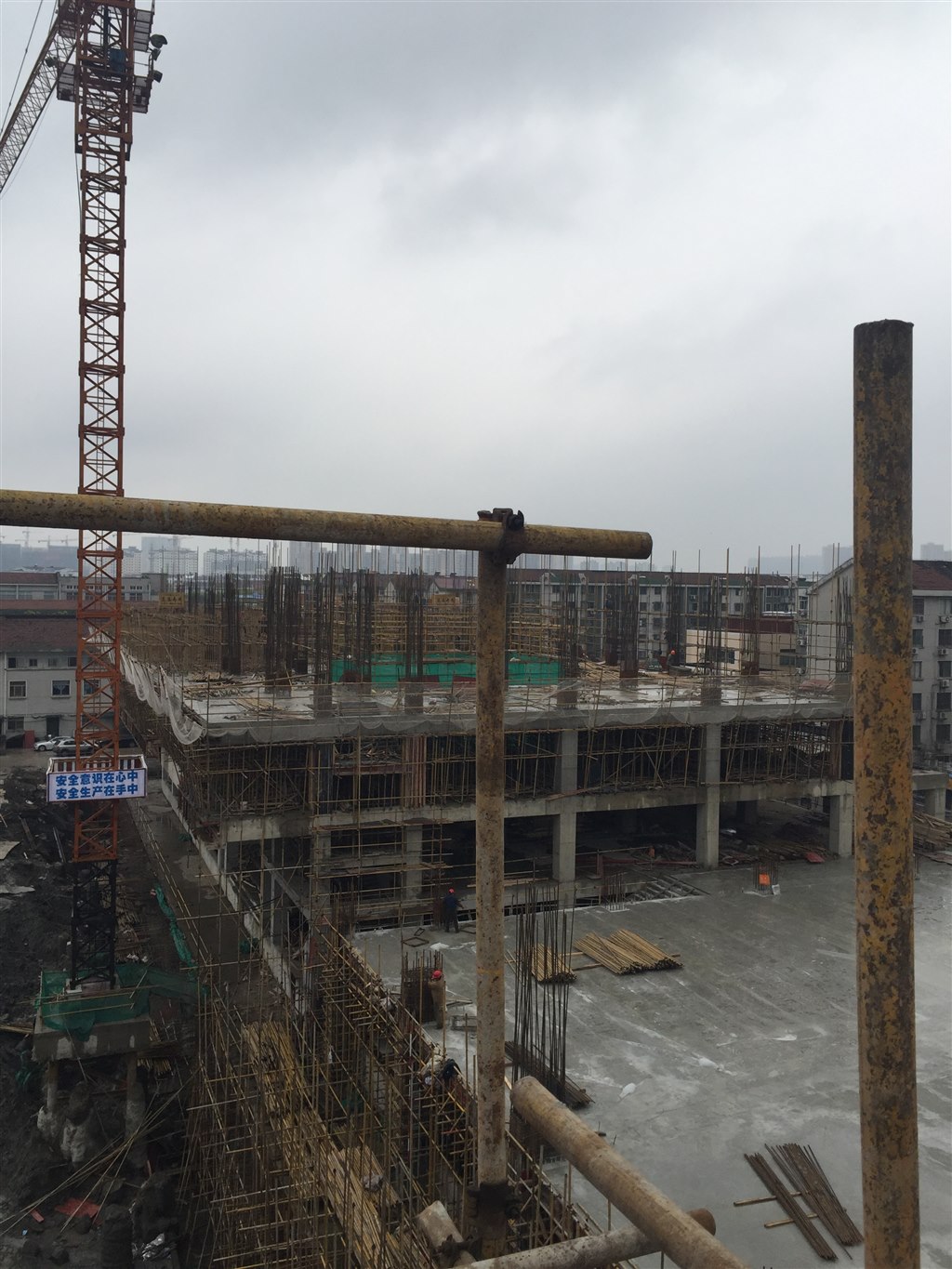

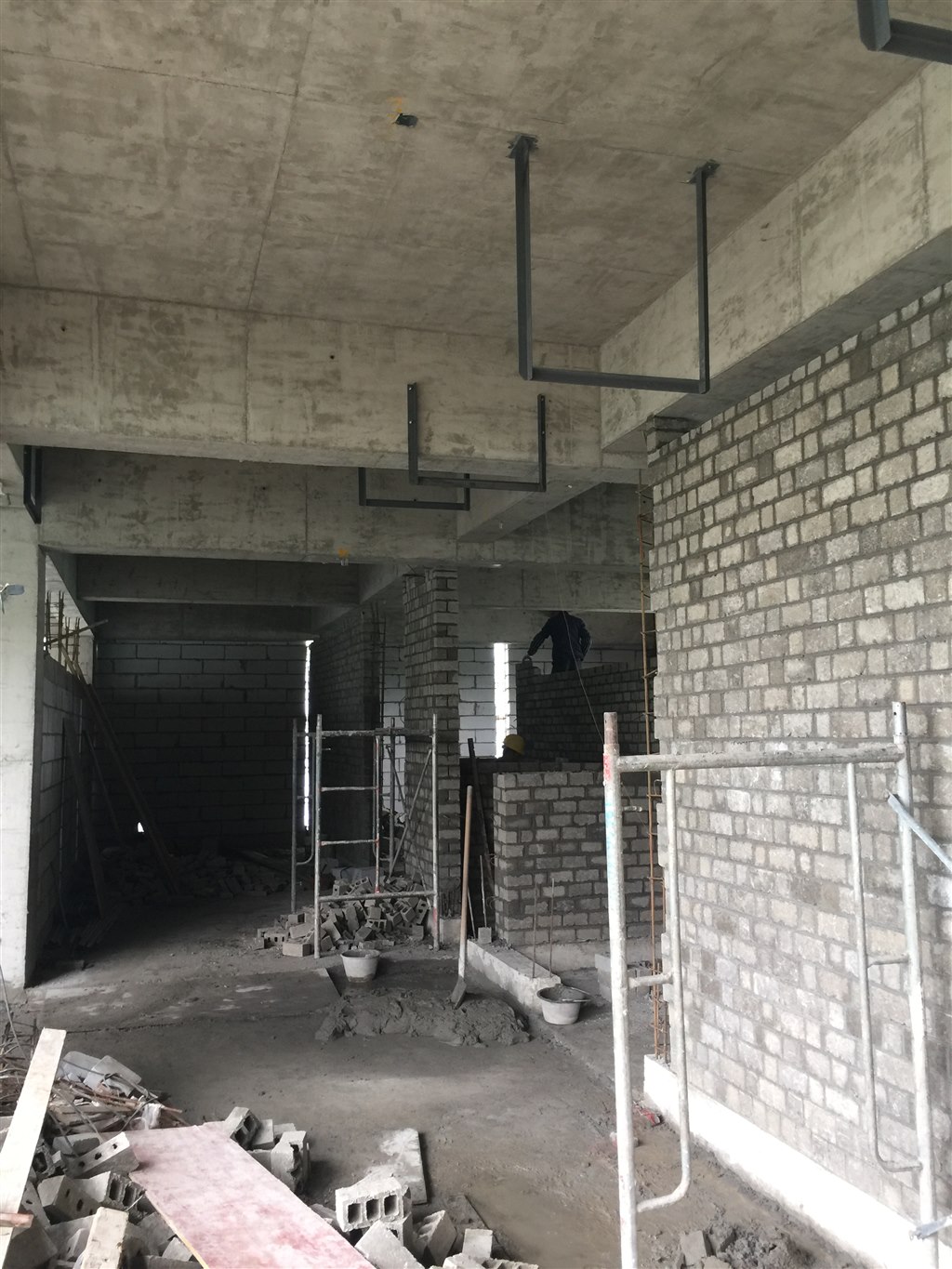

主体完成情况:1号科技综合楼主体1区二层结平混凝土浇筑完成; 主体2区五层结平排架搭设,模板安装;地下室6区北侧顶板混凝土完成;地下室3区土方开挖完成70%。2号科技综合楼主体1区墙体砌筑完成80%;主体2区屋面排架搭设完成,主体3区、4区、5区屋面结平混凝土浇筑完成。
