2019年12月—2020年1月份现场进度情况说明

发布时间:2020-04-06   点击:   来源:原创   录入者:宋华燕

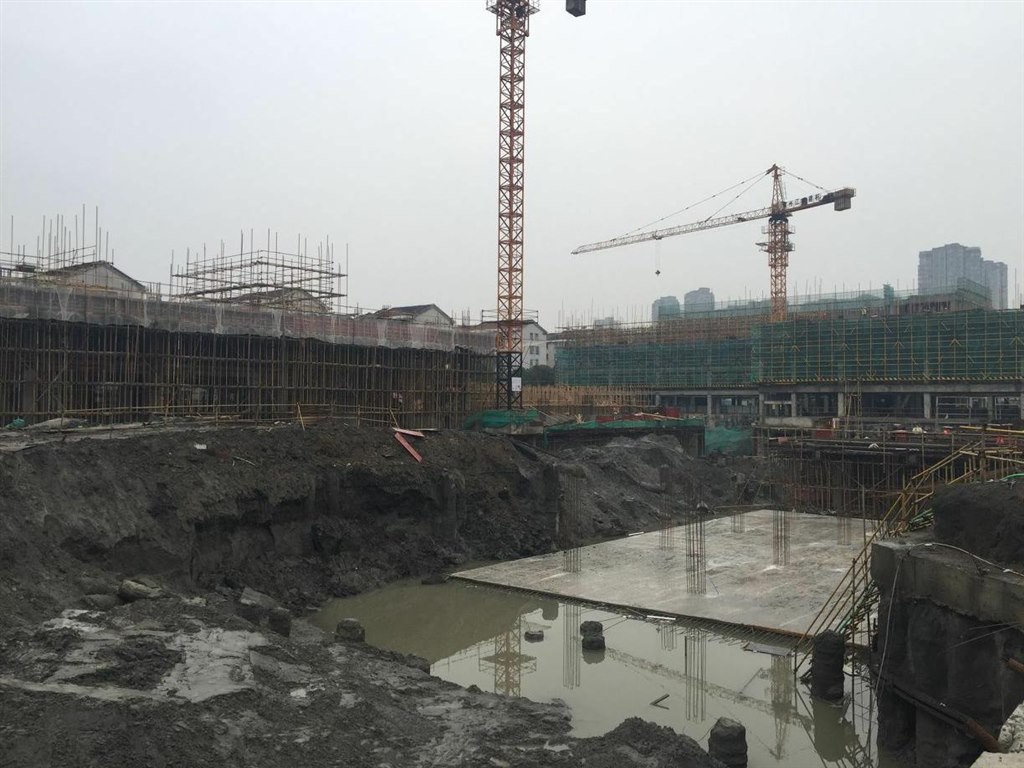

截至2020年1月15日,土方开挖完成情况: 1号科技综合楼本月共出土137车,累计出土3294车,累计出土量52704方(2号教学行政楼出土已完毕),总计出土量77694方。

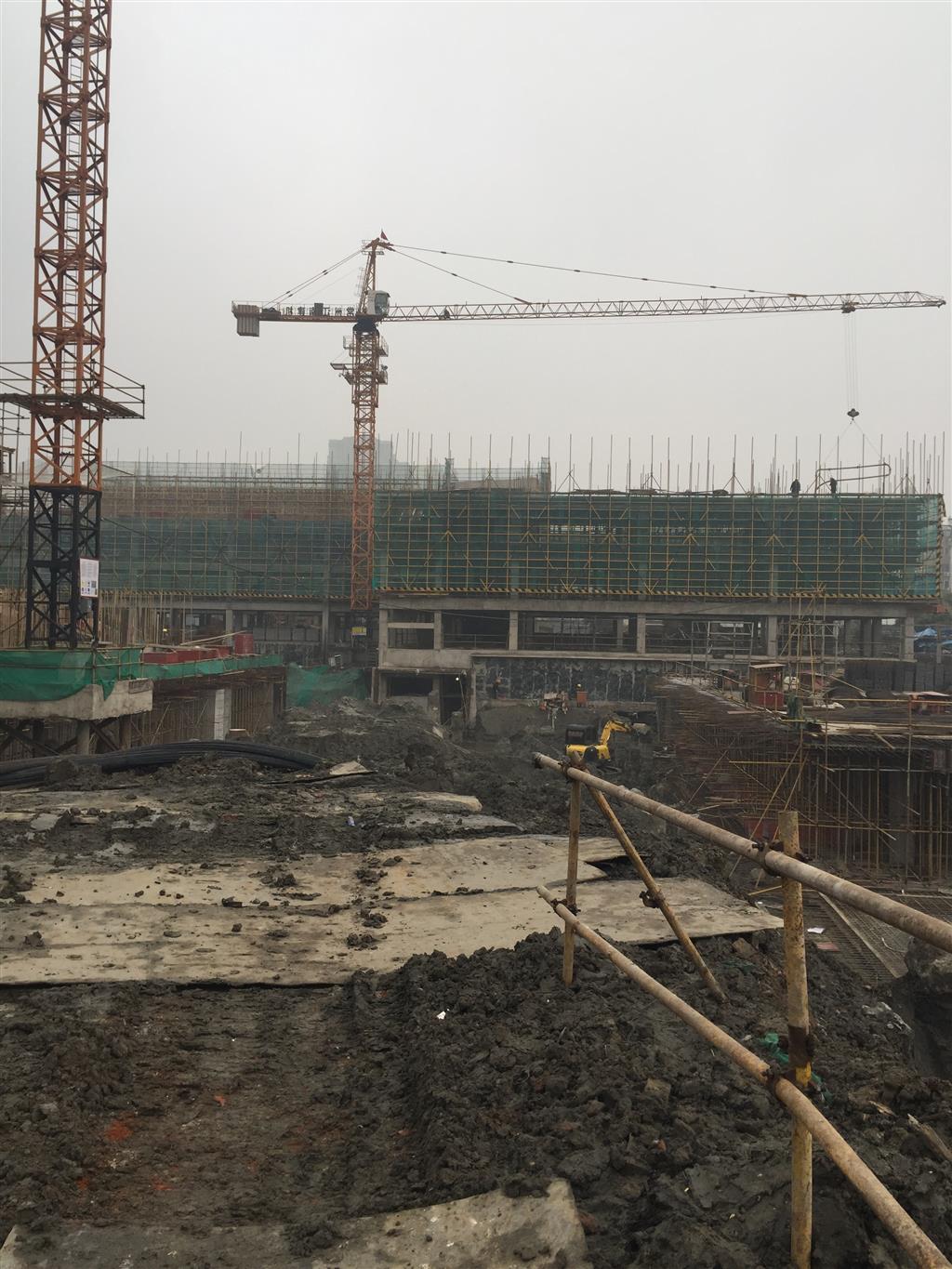

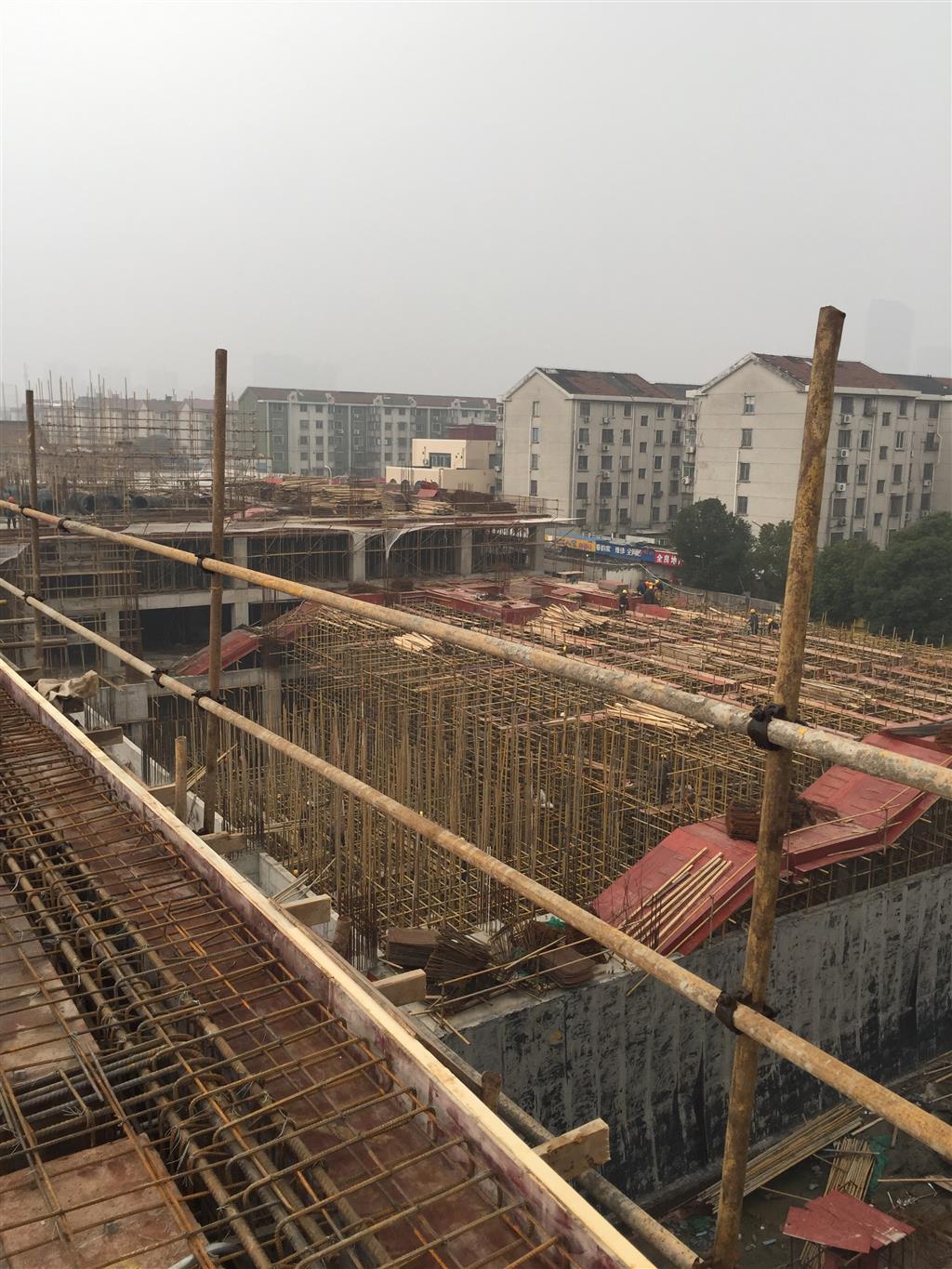

1号科技综合楼完成情况:主体1区二层结平模板安装; 主体2区三层结平混凝土浇筑完成;地下室5区顶板混凝土完成;地下室6区底板完成50%;地下室3区土方开挖完成50%。

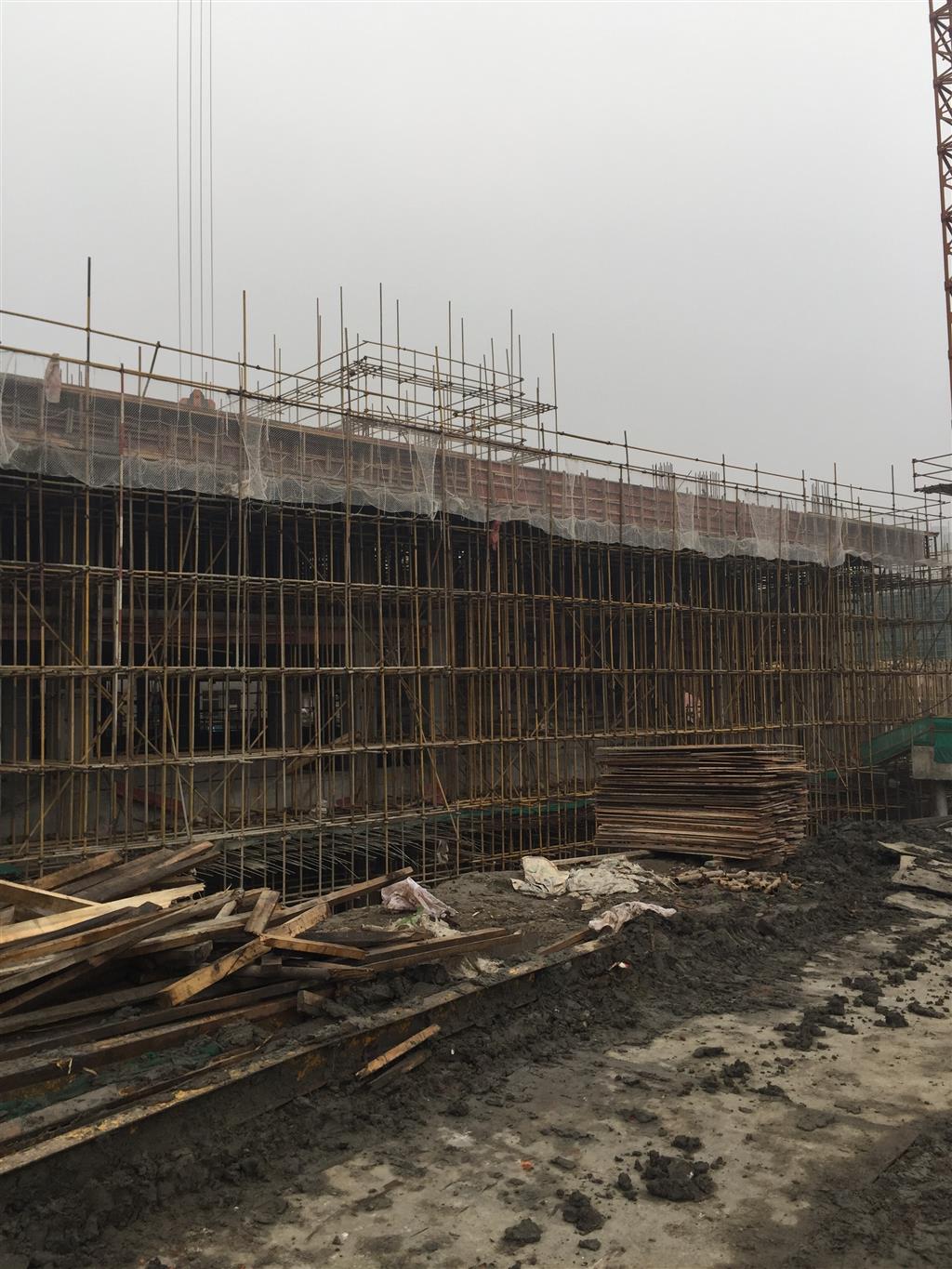

2号教学行政楼完成情况:主体1区二层至五层墙体砌筑完成50%;主体2区、3区、4区、5区四层结平混凝土浇筑完成。
