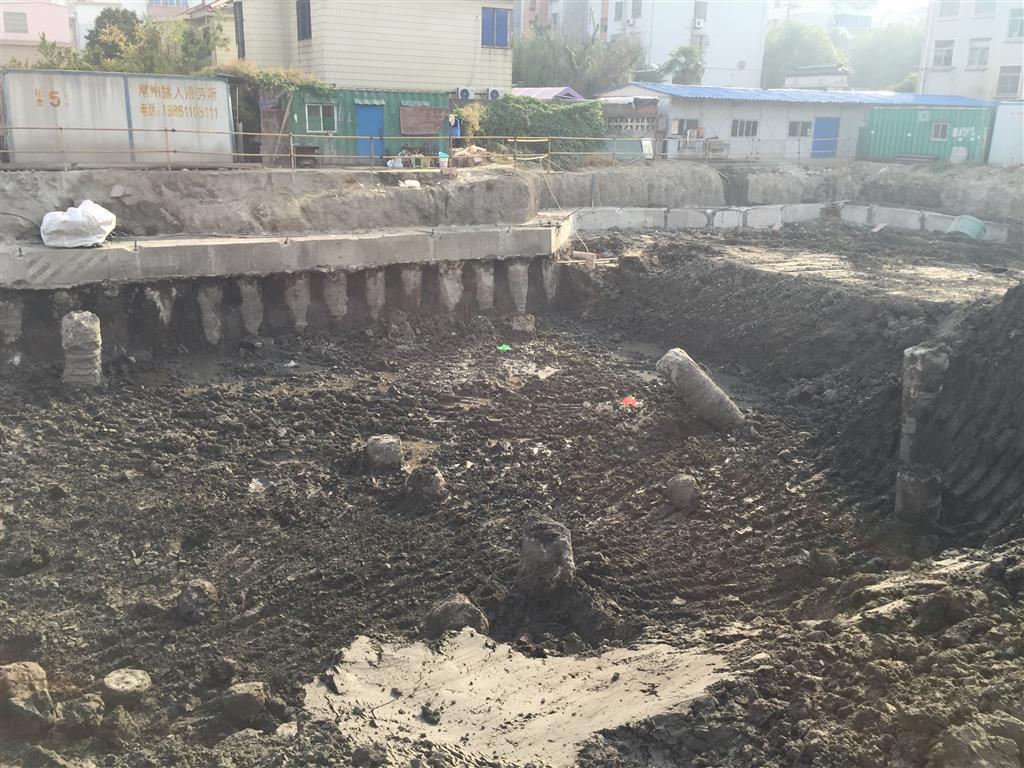

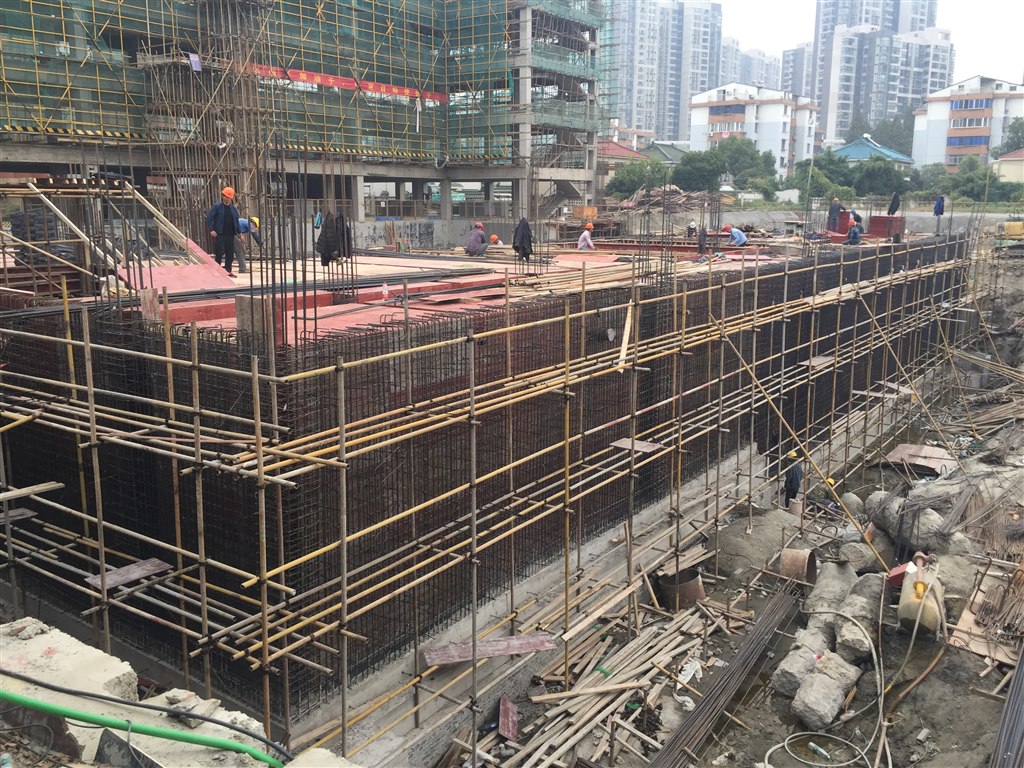

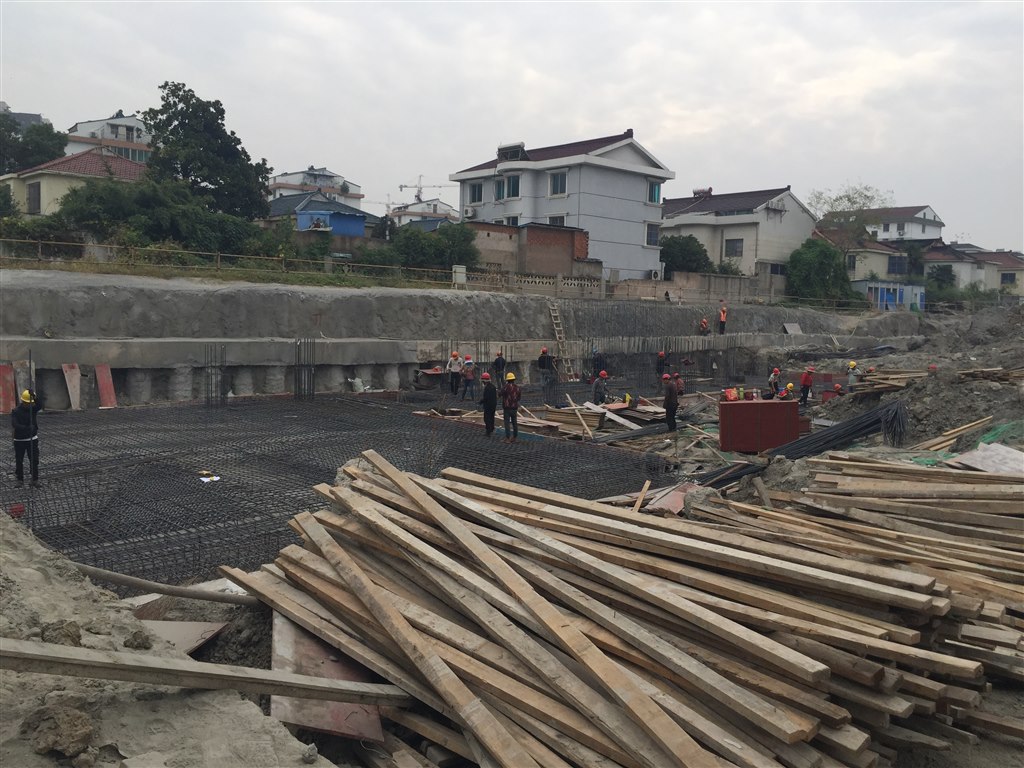

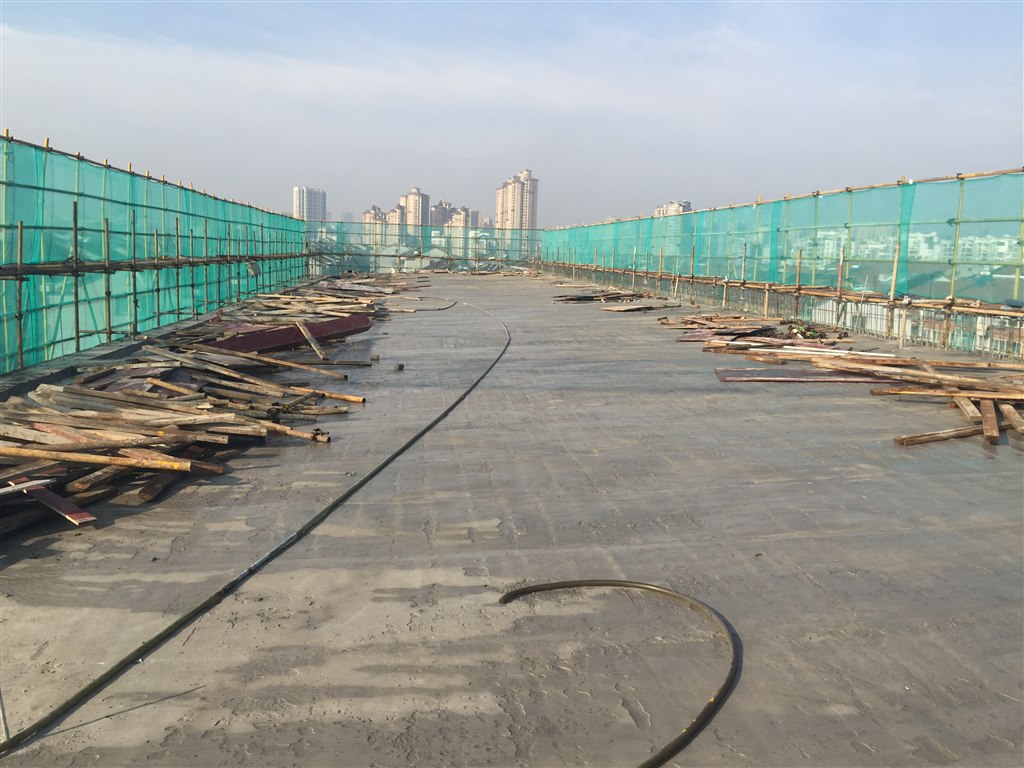

10月份土方开挖完成情况:截止目前1#楼本月共出土421车,累计出土2431车,累计出土量38896方;2#楼本月共出土76车,累计出土1785车,累计出土量24990方;共计出土63886方。 10月份1号楼完成情况:目前1区地下室墙板模板安装,月底完成1区地下室墙板混凝土浇筑;2区目前已经完成北侧2块底板混凝土浇筑,南侧正在进行承台砖胎膜砌筑粉刷施工;5区、6区正在进行土方开挖。 10月份2号楼完成情况:主楼1区屋面结平施工结束;地下室3区顶板目前正在进行模板安装,月底前完成顶板混凝土浇筑;地下室4区目前正在进行底板钢筋绑扎,25日完成底板混凝土浇筑。
|
